寒風化綠電 那曲冬更暖——西藏那曲風電全容量投產
深冬寒月,藏北草原上傳來喜訊——2024年1月1日,那曲色尼區歐瑪亭嘎100兆瓦風電項目全容量并網發電,那曲人民冬季再也不會缺電了。
25臺風機修長的葉片轉動起來,將這片荒涼的土地上,千萬年只帶來嚴寒的凜冽狂風,轉化為清潔的電能,為藏北草原的人們帶來溫暖。

該項目是西藏自治區解決那曲冬季缺電問題的重點民生工程,設計年發電量約2億千瓦時,投產后預計每年可節約標煤約6萬噸,減少二氧化碳排放量約16萬噸。這也是西藏首個100兆瓦級風電項目,是全球4500米以上超高海拔地區已建成投產規模最大的風電項目,對于推動高海拔風機研發應用和加快西藏新能源開發具有重要示范作用,對那曲市改善能源結構、提升供電保障能力也具有重要意義。
主動擔當勇開局
與全國其他地區相比,西藏電力工業發展相對滯后,缺電問題一度十分突出。長期以來,國家能源集團積極開展電力援藏,支付援藏資金2.31億元用于無電地區電力項目建設;主動承擔“金太陽”工程,解決了17萬戶、70多萬無電地區人口用電問題;完成能源項目投資40多億元,建成投產尼洋河多布水電站和一系列新能源項目。
雖然近年來電力裝機快速增長,但以清潔能源為主的西藏,水電占了一半,到了冬季枯水期依然會出現電力供應短缺,對不少那曲人來說,冬季用電取暖還是很奢侈的事情。2022年6月,國家能源集團西藏公司主要領導前往那曲,主動提出承擔那曲風電項目開發的意愿,幫助解決那曲冬季缺電問題。
“我們將繼續大力支持國家能源在那曲清潔能源開發工作,全力加強組織領導和協同配合,共同加快推進重點項目建設?!蹦乔形瘯浨f勁松說道。
有了那曲市的支持,西藏公司立即組建那曲風電專班,大家不畏高反、不辭辛勞沖鋒上陣。與自治區能源局對接風電開發規模,與那曲市對接風場“三區三線”,與電網公司對接消納和接入規劃,與龍源那曲高海拔試驗風電場對接測風和運行數據,與技術咨詢單位對接風資源評估……短短十天便組織完成了高原機型初選、風資源預評、風場工程匡算等技術準備,按照源網荷儲一體化思路,選定了風電場址。
“那曲風電項目是重點民生工程,只能成功、不能失敗?!?023年1月2日元旦假日期間,西藏公司黨委書記、董事長熊興勤在密集拜訪自治區相關領導后,馬不停蹄趕赴那曲,與那曲市共商項目推進事宜,并向西藏公司全體干部職工傳遞出開局即沖刺、開戰即決戰的強烈信號。
2月17日,那曲市發改委向自治區發改委報送同意那曲風電項目核準的初審意見。
2月27日,項目正式通過自治區發改委核準備案。
百折不撓戰逆境
2023年,那曲風電項目要實現“當年開工、當年投產”,面臨著難以想象的困難挑戰。
項目所在地10月至次年4月是強風、冰雪、凍土期,不具備施工條件,可利用施工期非常短?!扒捌谶M場急、基礎澆筑難、施工吊裝險、并網任務重?!蹦乔L電項目公司總經理李志龍這樣總結項目建設過程。
項目核準后、開工前最緊急的,就是臨時用地問題。那曲分公司職工從五湖四海來到平均海拔4650米的風電場,很多人一落地就出現嚴重的高原反應,從小在日喀則長大的旦增頓珠也不例外,但他帶頭走訪村民、村干部,一家一家做工作,憑著牦牛般的韌勁,順利取得項目臨時用地批文,確保了項目4月份順利開工。

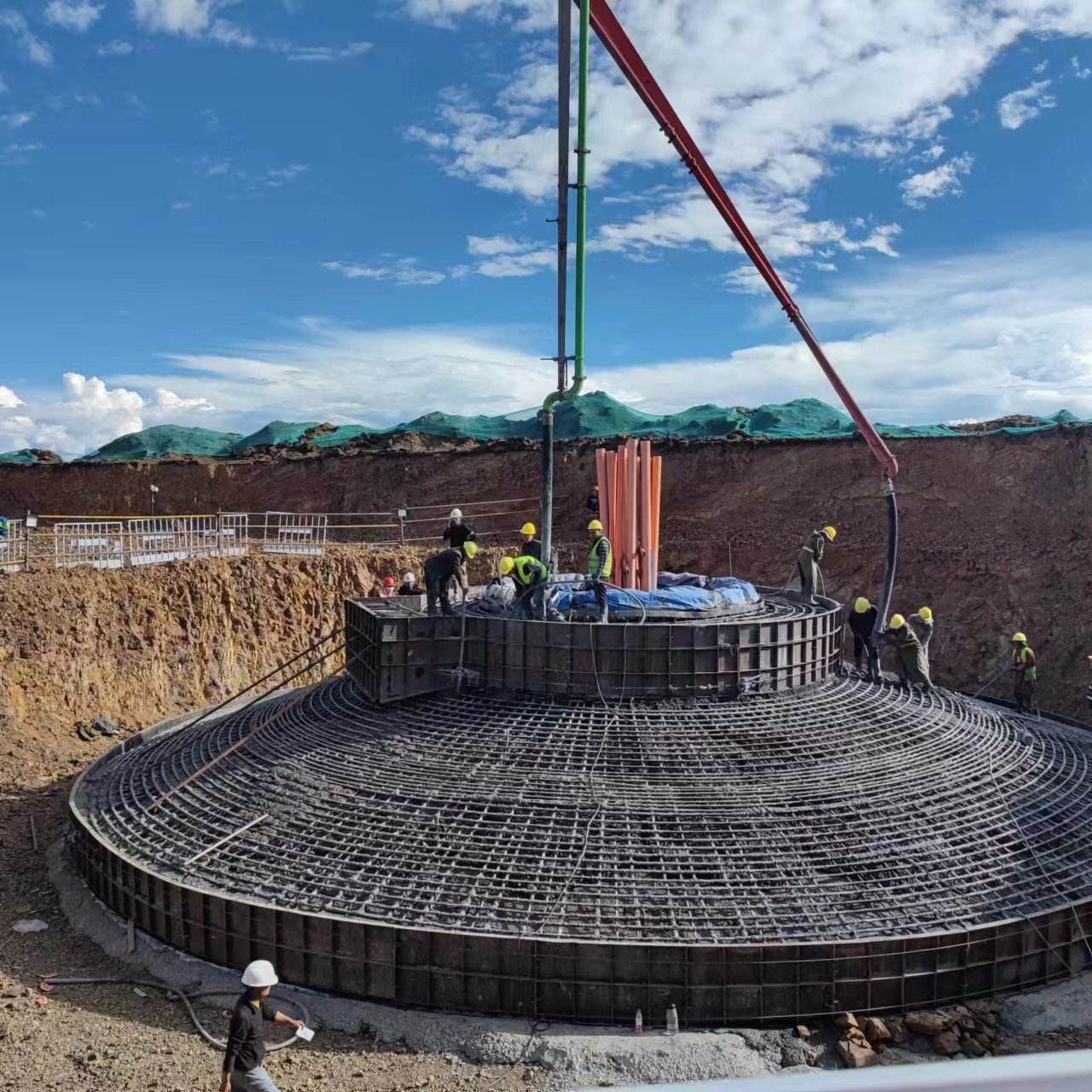

急事剛剛解決,難事接踵而至。低溫下混凝土澆筑容易出現斷層、冷縫等質量事故,那曲分公司副總經理胡建生就帶領團隊積極開展試驗,每天堅守現場觀察并和施工方討論解決方案,最終掌握了混凝土澆筑合理配比和時間,并提出了覆蓋塑料薄膜和棉被等方法,保證了澆筑質量。5月24日,首臺風機基礎澆筑完成,9月5日,25臺風機基礎澆筑全部完成。

在風機吊裝期間,惡劣的天氣是施工面臨的最大風險。8月24日清晨5點,9號機位風機正在吊裝,當機艙吊到高度70米時,風雨突至并伴隨蠶豆般大小的冰雹,風機葉片在空中不受控制地晃動起來,“快!快!快!大家穿上雨衣趕緊拉住機艙牽引繩,先把葉片穩??!”那曲分公司工程建設部負責人田江偉臨危不亂緊急指揮。大風刮起塵土直往臉上身上灌,冰雹打在頭上隔著雨衣都痛,大家死死拉住牽引繩,全力保證設備安全。這場風暴來得快去得也快,雖然大家全身濕透,但好在一切無礙,吊裝工作繼續順利進行。7月6日,首臺風機吊裝完成,10月28日,25臺風機全部吊裝完成。
風機建設完成后,并網成為最重大的任務。因項目送出工程涉及35千伏青藏鐵路專線,需要鐵路間斷停運配合,事關重大、程序復雜,工程各相關方上演了一場跨越千里的大合作,修改完善施工方案,奔襲拉薩、西寧兩地辦理手續,經歷兩輪二十多道嚴格審核程序和1場技術評審會,從開始協調到完成計劃批復總共22天,創造了西藏涉鐵工程方案審查和計劃審批最快記錄。

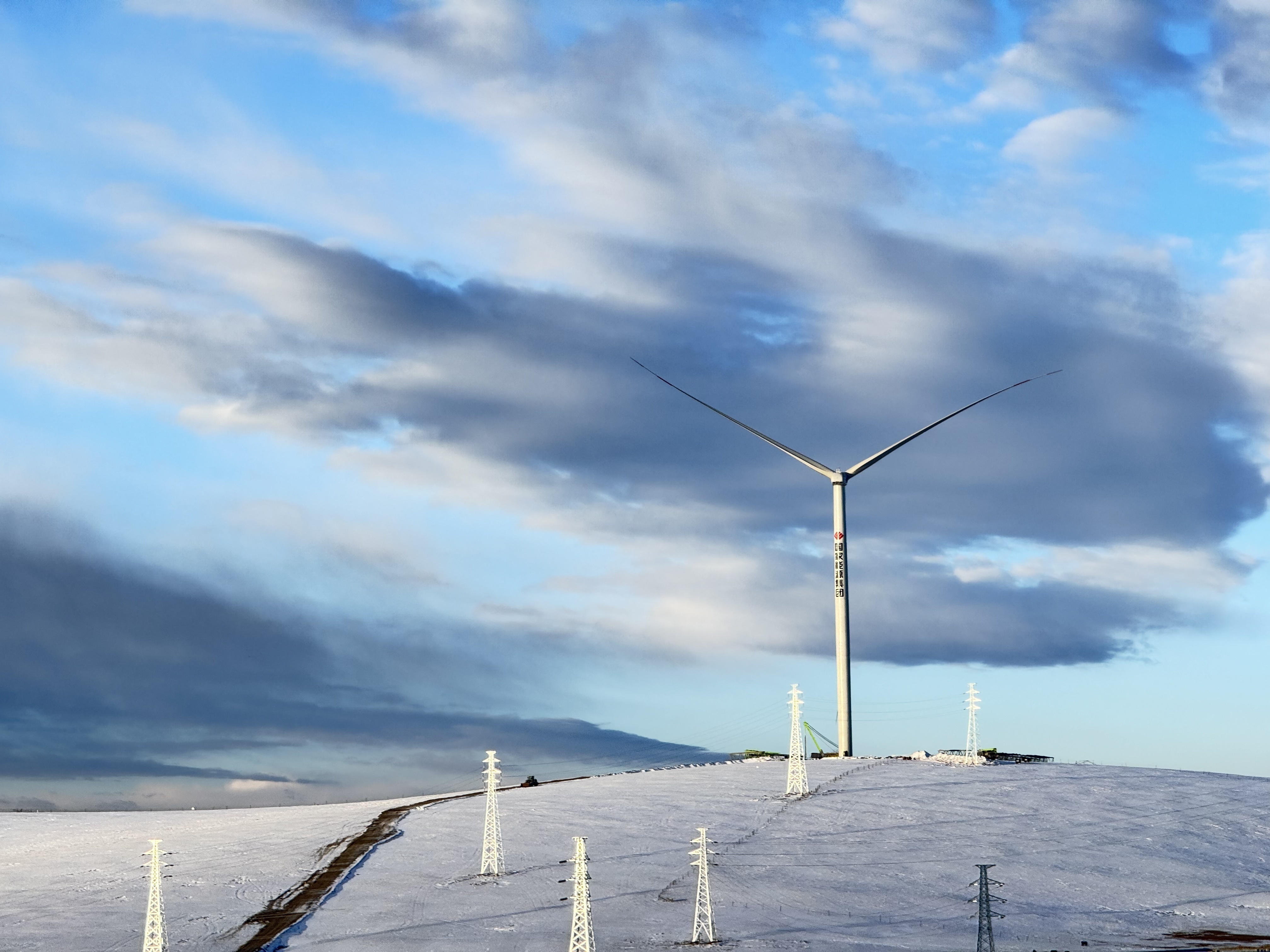

12月12日,那曲風電項目送出工程全線貫通,項目建設闖過了最后一道大關。12月18日,項目首批風機并網發電。2024年1月1日,項目全容量并網發電,那曲冬季缺電的歷史一去不復返,那曲人民冬季用電取暖再也不是奢侈的事情。
歷盡千辛寫傳奇
一年的精誠協作、一年的艱苦奮戰,一個個完工的節點,一次次刷新的進度條,是風電“戰士們”爬冰臥雪的艱辛、連夜鏖戰的不眠、輾轉奔波的勞累……

那曲風電項目工程建設管理團隊充分體現了海拔高站位更高、境界更高、追求更高,體現了缺氧不缺精神、不缺情懷、不缺斗志,體現了氧氣稀薄紀律規矩意識不能淡薄、戰斗力執行力凝聚力不能弱薄、發展成果貢獻不能微薄。國家能源集團西藏公司將之概括為“三更高三不缺三不能”精神,這是項目建設帶來的寶貴精神財富,并將在以后的清潔能源開發中大力發揚。
該項目開發建設,創造了三項第一——即西藏2023年第一個核準備案、第一個開工建設的新能源項目,西藏第一個100兆瓦級風電項目;三項最快——即施工總承包工程招標創造西藏公司最快招標記錄,用地手續辦理創造西藏新能源項目最快記錄,施工速度創造西藏風電項目最快記錄;三項最大——即全球超高海拔地區已建成單機容量最大、裝機規模最大的風電項目,西藏已核準且全面開工建設的規模最大的風電項目,西藏一次性投產規模最大的風電項目。項目積累的豐富工程管理、施工技術和溝通協調經驗,也為后續項目開發探索了道路。
該公司還以科技創新助力工程建設“速質”雙贏。依托本項目完成的《超高海拔高性能纖維混凝土研究與應用》納入西藏自然科學基金,《超高海拔惡劣環境風電基礎設施高強韌、長壽命混凝土精細設計制備新方法與機理》正在申報國家自然科學基金區域創新發展聯合基金2024年度(西藏)項目,《一種混凝土質量檢測裝置》《一種風電葉片檢測裝置》兩項專利已獲得國家知識產權受理。

項目建設過程中,吸納當地勞動力約200人,支付本地人工薪資以及使用本地機械、建材約5000萬元,讓不少老百姓有了一筆不錯的收入。
“看著一臺臺風機建起來,這是今年最開心的事情了,冬天再也不用緊著燒牛糞取暖?!蹦乔忻袼嚅_心地說道。
榮譽屬于過去,奮斗創造未來。那曲風電項目打頭陣,那曲風電二期項目已在規劃中,忠玉、亞龍、朗采、夏曲等重點水電項目有序推進,易貢藏布清潔能源基地的宏偉藍圖正徐徐展開。國家能源集團在藏干部職工正追風逐日、激流勇進,用不懈奮斗譜寫雪域清潔能源發展新篇章。(人民日報:瓊達卓嘎 通訊員:林永秋)
版權聲明:凡注明“來源:中國西藏網”或“中國西藏網文”的所有作品,版權歸高原(北京)文化傳播有限公司。任何媒體轉載、摘編、引用,須注明來源中國西藏網和署著作者名,否則將追究相關法律責任。
-
扎實做好生態搬遷金融服務 以“金融活水”滋潤生態高地
截至2023年9月末,那曲市金融機構累計發放高海拔生態搬遷農戶貸款4959萬元,余額達13104萬元,有效解決了搬遷安置點農牧民的金融需求。[詳細] -
山南市:低碳引領 向“綠”前行
節能降碳是指節約資源、減少碳排放的生活方式,這涉及到我們日常生活中的方方面面。[詳細]

中國西藏網微博
中國西藏網微信
